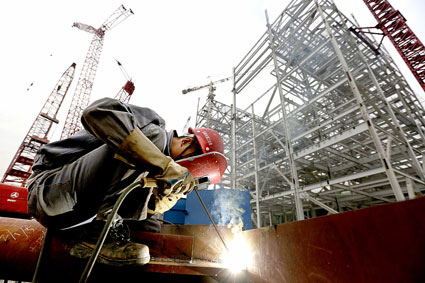

10月23日,工人正在平圩电厂三期建设工地紧张施工,当日,安徽电建二公司承建的平圩电厂三期工程首个标志性节点项目,#5机组主厂房A排结构顺利浇筑到顶,比原计划提前11天完成。目前,主厂房浇筑、锅炉钢架吊装、烟囱、冷却塔施工正有条不紊地向前推进。
(记者 倪 军 余正焰 摄)
